Nuovo Polo Sanitario Asl di Sesto Fiorentino, il progetto e la realizzazione entro il 2022

Una struttura sanitaria moderna, più grande rispetto all’attuale in via Gramsci, con ambienti adeguati alla qualità dei servizi offerti, in linea con le esigenze del territorio e dove gli operatori potranno svolgere al meglio le prestazioni. Sarà questo in poco più di due anni il nuovo Polo sanitario Asl di Sesto Fiorentino, fra viale Ariosto e via Tassoni, in una zona della città ben collegata con i mezzi pubblici, con una funzione di centralizzazione dei servizi in un unico luogo, con evidenti benefici in primo luogo per gli utenti e in termini di costi gestionali, anche per la stessa Azienda sanitaria.

Lo stato di avanzamento del progetto definitivo che la Ausl Toscana centro ha affidato alla società perugina RPA srl, è stato illustrato oggi in Comune a Sesto Fiorentino, alla presenza dell’assessore regionale al diritto alla salute, Stefania Saccardi, del sindaco e dell’assessore alle politiche sociali di Sesto Fiorentino, Lorenzo Falchi e Camilla Sanquerin, e per l’Azienda sanitaria Toscana centro del direttore sanitario, Emanuele Gori, del direttore amministrativo, Lorenzo Pescini e dell’ingegner Luca Meucci, Direttore Area Manutenzione e Gestioni Investimenti Area Firenze. Erano presenti anche il direttore della Società della Salute zona fiorentina nord ovest, Andrea Francalanci e per il Coordinamento sanitario dei Servizi del territorio, Maria Isabella Pitta.

Si tratta di un importante investimento che consentirà di rafforzare e qualificare ulteriormente i servizi socio-sanitari del territorio – commenta l’assessore al diritto alla salute, Stefania Saccardi - Questo progetto è una risposta concreta al fabbisogno dei cittadini, che in un unico luogo potranno trovare professionisti di elevata competenza e spazi moderni, accoglienti e confortevoli. Il nuovo Polo sanitario sarà un esempio di come l’integrazione tra i servizi, in una sede più ampia e facilmente raggiungibile con i mezzi pubblici, sia non solo possibile, ma anche necessaria per i molteplici vantaggi che essa comporta”.

Poiché tutti i trasferimenti non potranno avvenire in tempi brevi, l’Azienda ha previsto interventi anche sull’attuale presidio in via Gramsci, sulla cosiddetta Scatola Nera.

La crisi sanitaria che abbiamo vissuto – dichiara il sindaco di Sesto, Lorenzo Falchi - ha reso evidente come gli investimenti sulle strutture sanitarie, e in particolare il potenziamento delle strutture territoriali, siano investimenti sul benessere delle persone e per questo non possiamo che essere felici della partenza di un percorso importante che permetterà finalmente a Sesto di avere una nuova struttura sanitaria in linea con le necessità di un territorio come il nostro, per garantire agli operatori di poter svolgere il proprio lavoro al meglio e di avere prestazioni all’altezza in una struttura moderna ed efficiente, a misura di persona e al servizio delle fasce più deboli. Oltre a questo riusciremo a rendere migliore l’utilizzo della Scatola Nera, incrementando servizi e spazi in particolare per le fasce più deboli: un altro risultato importante e atteso".

 E’ un impegno con la popolazione di Sesto che l’Azienda vuol conseguire in tempi rapidi - sottolinea Emanuele Gori, direttore sanitario della Ausl Toscana centro – Ma il nuovo Polo sanitario sarà anche un punto di riferimento per l’area metropolitana

Il progetto della nuova Asl di Sesto Fiorentino - Il progetto originario di un nuovo presidio sanitario di circa 7000 mq viene mantenuto ma la sua realizzazione avverrà per stralci funzionali. Nella prima fase è prevista la costruzione di un primo edificio di 3280 mq, quello a monte (lato nord) verso viale Ariosto, nel quale verranno ospitate le attività di Riabilitazione, Salute Mentale Adulti e Infanzia e Adolescenza, oltre alla sede della Società della Salute. L’Azienda oggi è in grado di sostenere economicamente questa prima porzione del progetto che ha un costo complessivo di circa  5.995.000.

Il progetto

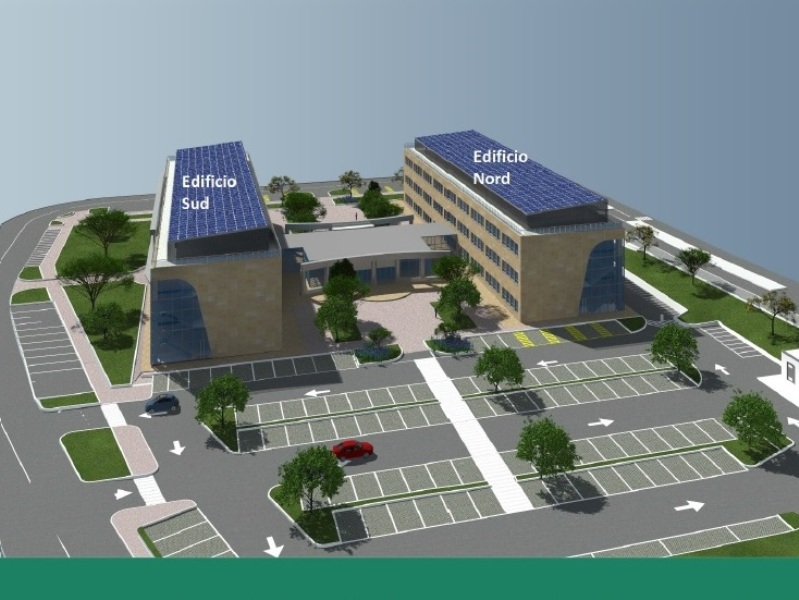

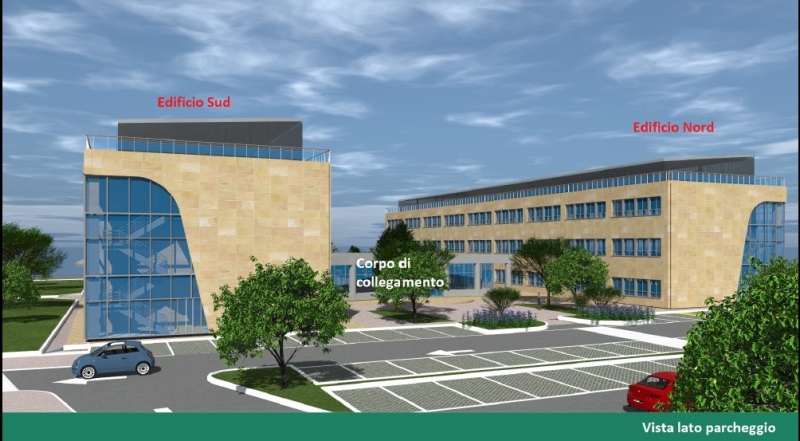

La struttura nella sua interezza prevede la realizzazione di un edificio a forma di H con due costruzioni simmetriche unite da un corpo di collegamento che contiene gli ingressi ovest ed est al distretto e i collegamenti agli edifici.

Conseguita la disponibilità economica, sarà quindi possibile intervenire sul secondo stralcio funzionale che prevede un intervento di completamento con ulteriori due edifici nei quali saranno ospitate le attività sanitarie di ingresso-area accoglienza, Cup, accettazione prelievi, Sert, area ambulatoriale, Servizio infermieristico poliambulatoriale e domiciliare, consultorio ostetrico-ginecologico, archivio centrale, sala riunioni, sterilizzazione centralizzata e spogliatoio centralizzato del personale.

La riqualificazione nel breve tempo della Scatola Nera - In attesa dell’apertura della nuova struttura, l’attuale Scatola Nera in via Gramsci non potrà quindi essere ancora dismessa ma verrà anzi sottoposta ad una parziale riqualificazione. L’accordo siglato fra l’Ausl Toscana centro e il Comune di Sesto Fiorentino prevede che sul presidio di via Gramsci vengano effettuati lavori di manutenzione. In particolare saranno realizzati ambulatori aggiuntivi da destinare al consultorio, sarà ampliata l’area del Centro Prelievi e per migliorare il comfort microclimatico saranno rifatte le facciate e la copertura dell’edificio. I lavori prenderanno il via entro la fine dell’anno, mentre i costi complessivi della riqualificazione anche delle ulteriori opere di adeguamento degli impianti e di prevenzione incendi, saranno intorno ai 2 milioni di euro.

I tempi di realizzazione della prima porzione - Il primo stralcio del progetto per la costruzione del primo edificio di 3280 mq è già partito, seguirà l’approvazione di quello esecutivo e il conseguente affidamento mediante gara d’appalto. Il cronogramma prevede l’approvazione del progetto definitivo entro il mese di settembre con ulteriore approvazione della Conferenza dei Servizi ad ottobre e quella del progetto esecutivo entro dicembre 2020. Sarà quindi possibile avviare la gara di appalto a partire da febbraio per avviare i lavori a giugno del 2021. Gli interventi avranno una durata di circa 20 mesi per concludersi alla fine del 2022. Più lunghi, invece, i tempi stimati per il secondo stralcio di lavori che porteranno al completamento del nuovo Polo sanitario Asl di Sesto Fiorentino.

Fonte: AUSL Toscana Centro - Ufficio stampa
